RM导流洞衬砌施工迎来“新高峰”
来源:二公司 作者:索朗格列 摄影:索朗格列 时间:2024-10-14

当前,RM项目建设迎来重要进展,导流洞洞身段底板混凝土浇筑突破300仓大关,同时,多条隧洞实现顺利贯通。近日,10台衬砌钢模台车全面启动,投入到项目施工建设中,彰显了“一局速度”的新高峰。

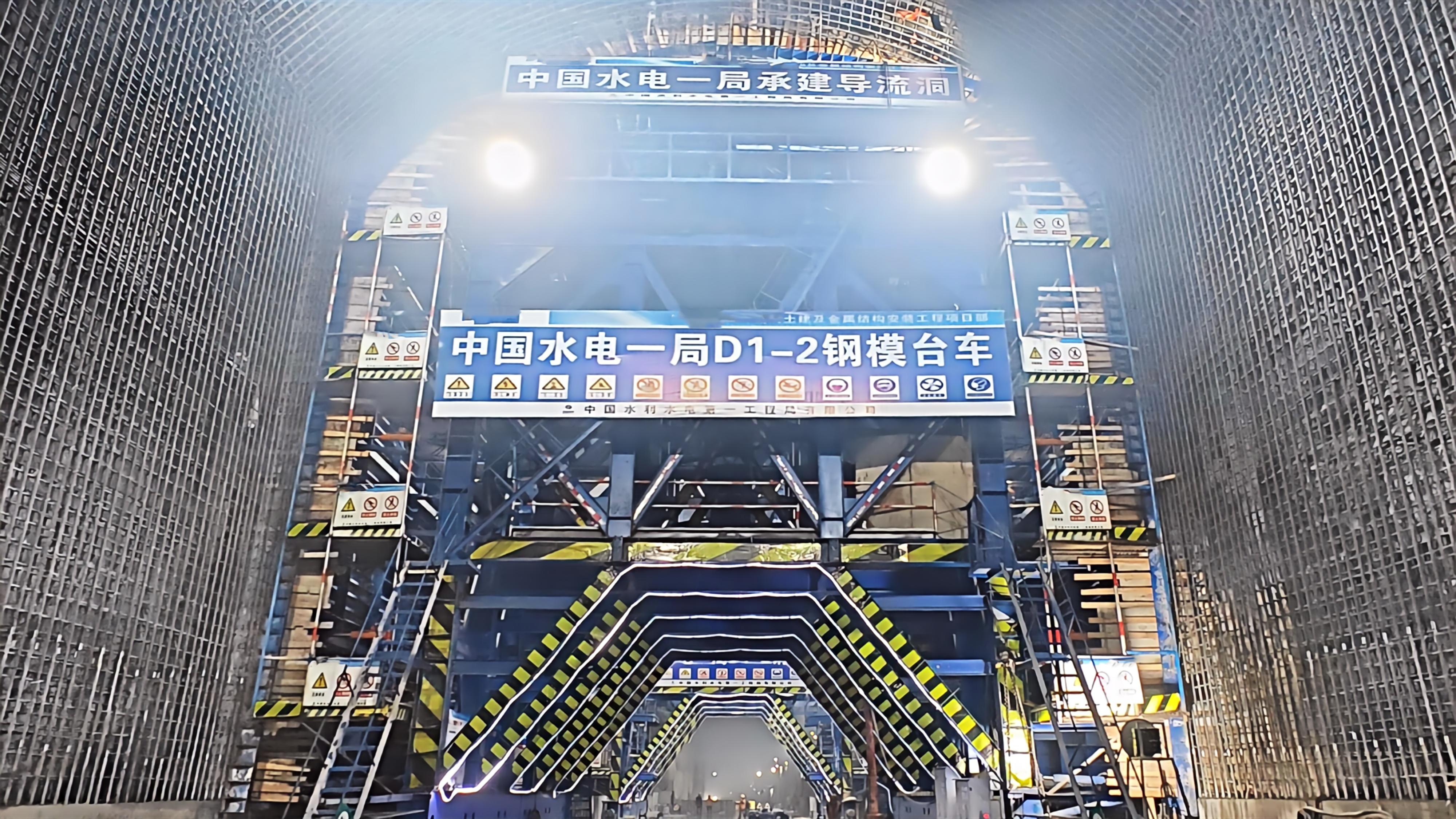

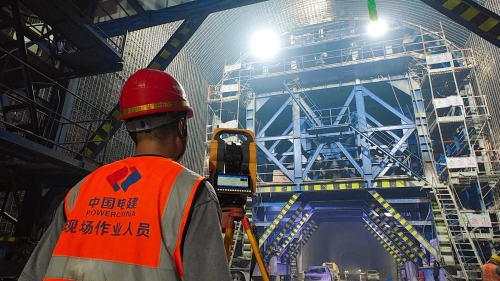

自项目启动以来,RM项目团队在面临工期紧迫、任务繁重及施工环境恶劣等多重挑战时,始终坚守我党“勇于开拓、敢于担当”的奋斗精神,采取积极应对策略,有效克服了高寒缺氧、机械效能下降等影响,通过精心策划与科学组织,确保了工程建设的稳步前行。具体而言,首台衬砌钢膜台车于2023年12月20日投入运营,随后第二台也于2024年3月20日顺利启动,至10月11日,所有10台衬砌钢膜台车均已实现全面运营,为项目的混凝土施工再次提速。

导流洞混凝土衬砌工作作为过流的关键环节,受到了业主及公司的高度关注。针对实际需求,项目团队制定了详尽且精准的施工方案,不仅实现了施工机械化的显著提升,还大幅提高了混凝土的浇筑精度与效率,减少了高空作业人员的数量,有效推进了施工进度,降低了人力成本,并最大限度地保障了施工人员的安全,为后续水电站主体工程的全面开展奠定了坚实基础。
