哈密抽水蓄能项目施工正酣,劳动竞赛促动项目履约成效显著​


发布日期:2025-08-07 信息来源:四公司 作者:王洪月 摄影:位东旺 字号:[ ] 分享

机器轰鸣、车辆穿梭,工人们干劲十足……自劳动竞赛启动以来,恰逢公司年中会召开之际,哈密抽水蓄能项目项目全面提速,项目全体人员紧紧围绕“保安全生产、强基础管理、创经济效益”主题主线,铆足干劲保节点,项目进度、安全、质量等各项工作管理提升,建设现场内各施工部位施工生产任务明确、鏖战正酣,现已取得取得阶段性成果,为项目高质量履约发展注入强劲动能。

填筑进度稳步推进,向年度目标大步迈进

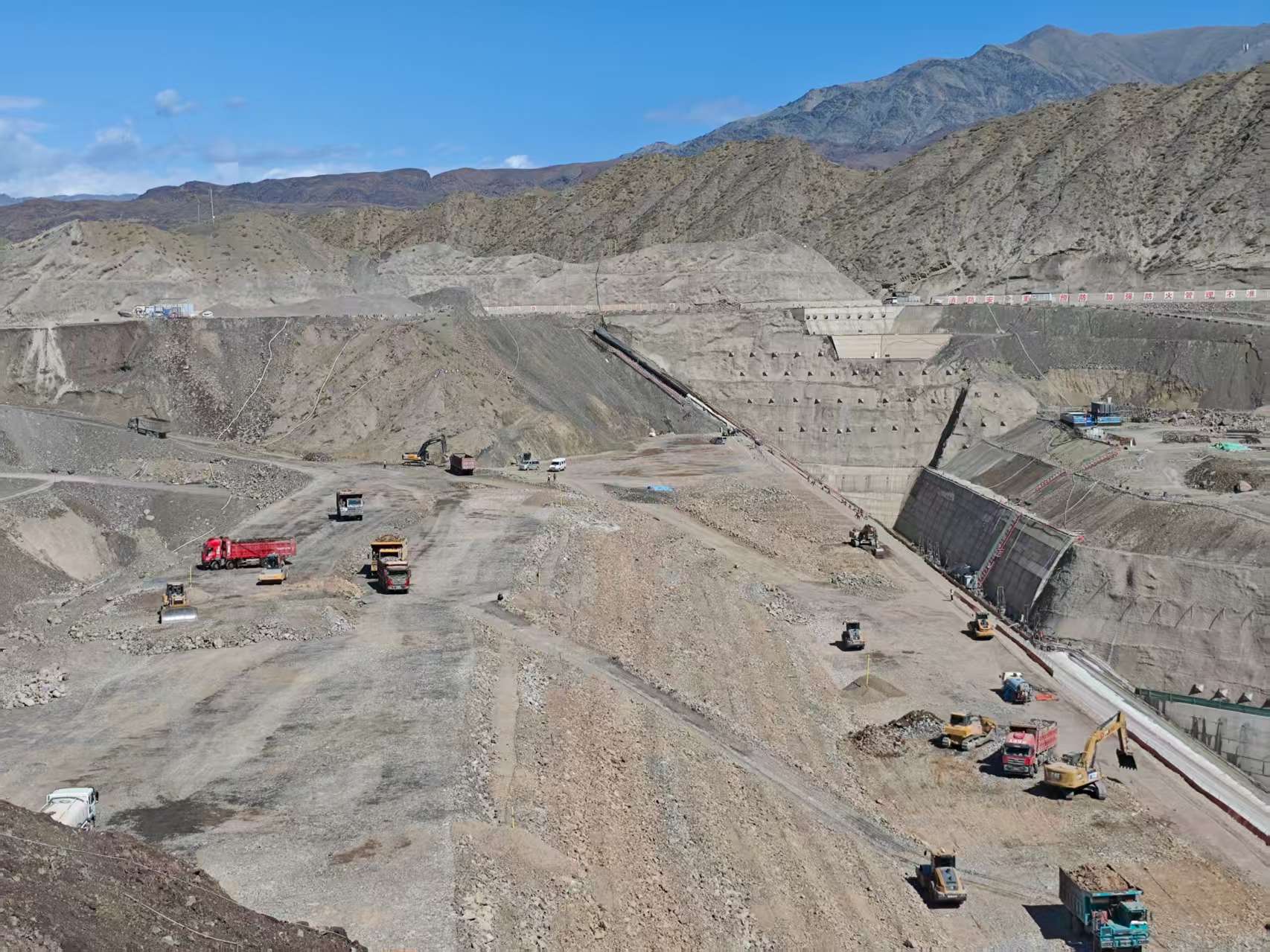

项目管理团队根据现场施工情况,动态优化施工计划,建立“日例会+周检查+月总结”机制,统筹调配人力、材料、机械等资源。日前,拦河坝填筑至1735高程,已完成134万方,完成填筑总量的63.2%。现场各类大型机械设备有序作业,运输车辆往来穿梭,施工人员各司其职,紧密协作。从坝底到当前填筑高程,每一层土石方的铺设与压实都严格按照高标准施工工艺执行,确保坝体的稳定性与安全性。“哈密抽水蓄能电站项目当前正值施工黄金期,我们正紧锣密鼓地进行下水库拦河坝填筑碾压工作,同时全力推进其他施工部位,不断掀起竞赛热潮”,项目负责人高红力表示。

走进项目施工现场,土石方运输车辆往来穿梭,一派热火朝天的建设场景。自开工以来,项目部多措并举抓质量、保安全、促进度,下库主坝填筑施工已达到1735高程,预计10月31日前完成下水库填筑施工。

碾压砂浆施工完成,筑牢坝体坚实根基

在拦河坝施工中,碾压砂浆分区施工是关键环节。令人欣喜的是,拦河坝左岸1686至1724高程碾压砂浆已全部施工完成。为确保碾压砂浆的施工质量,技术人员对原材料进行严格筛选与检测,从水泥、骨料的品质把控,到配合比的反复优化,每一个细节都做到极致。施工过程中,采用先进的薄层连续摊铺、振动碾压工艺,利用高精度的压实度检测设备实时监测,保证碾压砂浆都达到设计要求的密实度与强度。该区域碾压砂浆施工的圆满完成,为后续碾压砂浆施工的开展提供了有力保障。

劳动竞赛激发活力,掀起施工大干热潮

为进一步加快施工进度,提升工程质量,项目部积极组织开展劳动竞赛活动。各施工班组之间展开激烈角逐,形成了 “比、学、赶、帮、超”的良好氛围。在劳动竞赛中,设立了多个奖项,对在进度、质量、安全等方面表现突出的班组和个人进行表彰与奖励,激发了施工人员的积极性与创造性,项目员工主动优化施工方案,改进施工工艺。黑石沟料场开采班组通过合理调整机械设备的调配,提高了土石方运输效率;趾板施工班组在保证质量的前提下,缩短了碾压砂浆的施工周期。劳动竞赛的开展,让整个施工现场充满了活力,成为推动工程快速进展的强大动力。

技术创新攻克难题,助力工程高效推进

面对新疆复杂的地质条件和多变的气候环境,项目团队积极开展技术创新,为工程建设排忧解难。针对当地特殊的土质,研发出适配的土石方填筑工艺,有效解决了填筑过程中的压实难题。在应对大风天气时,采用智能防风监测系统,实时掌握风速、风向等数据,提前做好施工防护与调整,减少恶劣天气对施工的影响。同时,引入数字化施工管理平台,对工程进度、质量、安全等进行全方位监控与管理,实现了施工信息的实时共享与精准决策,大大提高了工程建设的效率与管理水平。

此次拦河坝工程取得的阶段性成果,标志着项目施工正朝着最终完工目标稳步前行。项目团队将继续发扬团结协作、勇于创新的精神,在保证工程质量与安全的前提下,加快施工进度,确保新疆哈密抽水蓄能电站早日建成投入使用,为当地的能源发展和经济建设贡献重要力量。
