白山电站二期5号发电机改造定子分瓣吊出作业顺利完成
来源:机电安装公司 作者:张世军 摄影:刘亚飞 时间:2025-09-29

9月27日,水电一局机电检修运维公司顺利完成白山二期5号发电机定子分瓣吊出工作,为后续机组检修工作的高效推进筑牢坚实基础。此次作业深入贯彻“雷霆行动”部署要求,充分借鉴白山电站一期3号机组发电机改造中定子分瓣吊出的成熟经验与核心技术,结合5号机组实际工况,反复论证、细化流程,制定出一套科学周密的吊出方案,全程将安全生产融入各个环节,切实保障作业合规有序。

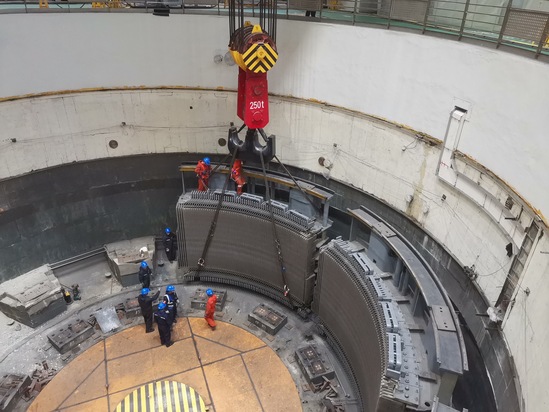

白山二期5号发电机定子单体重达442吨,吊装难度与安全风险较高。为有效降低风险、提升作业效率,焊工班主动攻坚,仅用5天便高质量完成定子整体分瓣作业——通过精准操作将定子拆解为6瓣,每瓣重量精准控制在72吨。这一举措大幅降低了大型设备吊装的安全风险与施工难度,为后续工序节省了宝贵时间。

安全管理环节,水电一局机电检修运维公司联合业主、监理单位组建专项监督小组,全程紧盯吊装作业安全。吊装过程中,技术人员与安全管理人员坚守现场,实时监测吊装角度、受力情况等关键参数,同时与起重班组保持高频次、高精度沟通,确保各环节衔接无缝、协同高效,最终实现大型设备连续、安全、平稳吊出。整个作业严格遵循《白山二期5号发电机定子吊出方案》要求,每一步操作均经过前期精准计算与现场严格把控。随着起重指挥一声清晰哨响,巨大的定子瓣体缓缓升起,沿预设吊出路线稳步移动,最终精准落至指定存放位置,标志着此次分瓣吊出工作圆满落幕。

机电检修运维公司将持续贯彻 “雷霆行动” 要求,始终以 “全覆盖、零容忍、严执行、重实效” 为标尺,秉持 “专业、严谨、高效、安全” 的工作理念,以更高标准、更严要求推进后续改造工作,在夯实安全生产基础的同时,全力以赴确保白山二期 5 号发电机改造工程按期完工,为电站安全稳定运行提供坚实保障。
