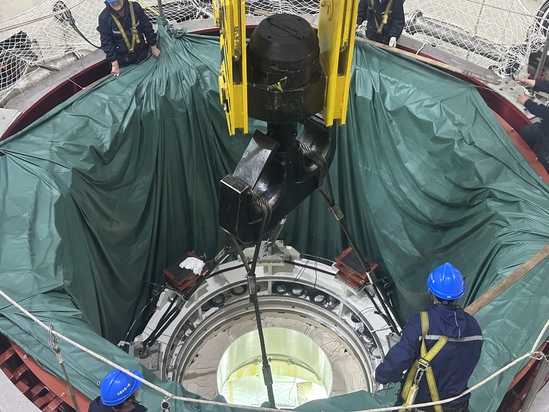

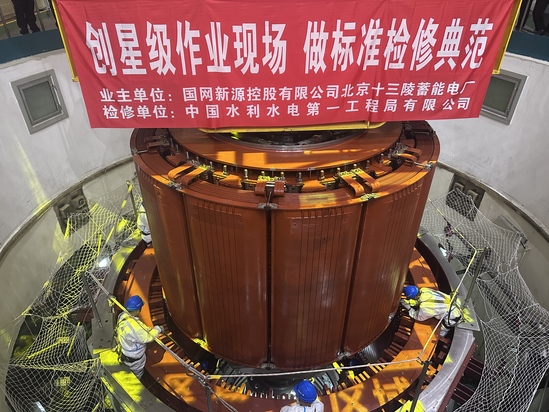

日前,北京十三陵电厂B级检修工程迎来关键节点——1号机组下机架回装、转子回装作业顺利完成,标志着此次检修全面进入“设备回装”阶段,为后续机组整体复运奠定坚实基础。 下机架为机组运行的“核心承重骨架”,其回装精度直接决定机组长期运行的安全性与稳定性。为确保回装质量,检修团队前期开展了多轮精细化作业,对机架焊缝、受力面等关键部位进行全面“体检”,成功排查消除潜在结构隐患。在回装实施过程中,检修人员通过“分组协作、工序衔接”的作业机制,采用精密测量仪器实时监控,将机架水平度误差控制在0.02毫米内,中心定位偏差控制在0.03毫米内,远超行业规程标准。 在转子回装过程中,随着指令声落,重达282.12吨的发电机转子平稳落入机坑,精准到达预定位置。由于其体积庞大、重量巨大,且与定子间隙极小,回装过程要求极高的精确度和稳定性,堪称“毫米级的艺术”。面对挑战,作业人员采用先进测量技术反复校准,运用大型专用吊具平稳起吊,全程严格执行标准化作业。最终,转子中心、水平度等关键指标均达到优良标准,实现了“零偏差”的精准对接,受到业主、厂家的一致好评。 随着下机架、转子的回装完成,1号机组B级检修全面进入回装攻坚阶段。后续,检修团队将以高质量、高效率履约,确保机组能够按期、优质地投入并网运行,为电网安全稳定运行和冬季能源保供贡献坚实力量。 |
||||
