敦化电厂2号机组发电机转子顺利吊出 |
|||||
|
|||||

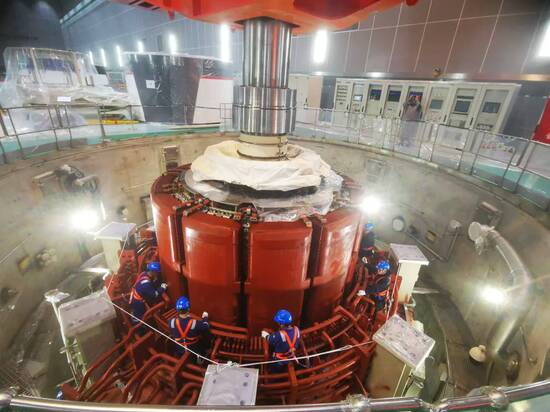

日前,由机电检修运维公司承修的吉林敦化抽水蓄能电站2号机组B级检修工程顺利完成转子吊出作业,标志着本次检修工作取得重大阶段性进展。 在此之前,项目部已完成了2号机发电机组上导、上机架及相关附属设备的拆除吊出。转子作为水轮发电机的核心部件,其吊装作业技术难度高、安全风险大。2号机组转子重量达409.3吨,直径4.71米,高度10.925米,需采用两台275吨桥机并车抬吊。为确保作业万无一失,项目部联合业主、监理三方召开专题会议,组织技术、安全、起重等专业人员对吊装方案进行反复论证,明确责任分工,并针对平衡梁水平度、桥机同步性、转子偏移等风险点制定专项防控措施。最终在经过“三起三落”试吊后,转子从机坑平稳吊出。 检修团队将持续秉持“安全第一、质量为本”的原则,按计划开展定子检修、轴承更换等后续工作,确保敦化电厂2号机组B级检修按期优质完成。 |
|||||
|
【打印】 【关闭】 |
