浙江建德抽水蓄能电站上库大坝填筑正式启动
来源:五公司 作者:刘星伽 摄影:丁广鹏 时间:2025-12-05

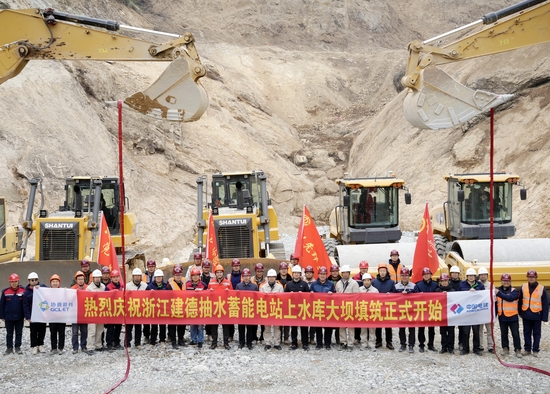

12月5日,随着首批石料平稳运抵填筑场地,由公司承建的浙江建德抽水蓄能电站上库大坝正式进入坝体填筑施工阶段。这一关键节点的启动,标志着电站主体工程建设迈入加速期,为2030年全面投产发电奠定坚实基础。

此次启动填筑的上库大坝是电站核心枢纽工程之一,采用混凝土面板堆石坝设计,整体规模凸显 “高、大、稳” 特点。坝顶高程达742米,防浪墙顶高程743.2米,坝轴线处最大坝高128米,坝顶长度380.44米、宽度10米,建成后将形成集水面积1.152平方公里的水库。水库正常蓄水位为 738米,死水位690米,调节库容达1042万立方米,可有效满足电站日常调蓄与发电需求。

为确保坝体填筑质量与施工效率,项目团队制定了精细化施工方案:将投入4台专业振动压路机,全面采用“智能碾压”技术——通过实时监控系统对碾压轨迹、压实度、碾压速度等关键参数进行动态追踪,实现施工过程“全程可追溯、质量可管控”;另一方面明确了高强度施工目标,计划最高月填筑施工强度达24.98万立方米,通过优化石料运输动线、实行两班倒轮班作业、强化机械调度协同等措施,确保填筑效率稳步推进。

根据施工计划,上库大坝坝体全断面填筑将于2027年9月完成,作为公司抽水蓄能战略规划的重点项目,项目团队将以“高标准、高质量、高效率”为目标,全力打造抽水蓄能工程标杆,为公司高质量发展贡献力量。
